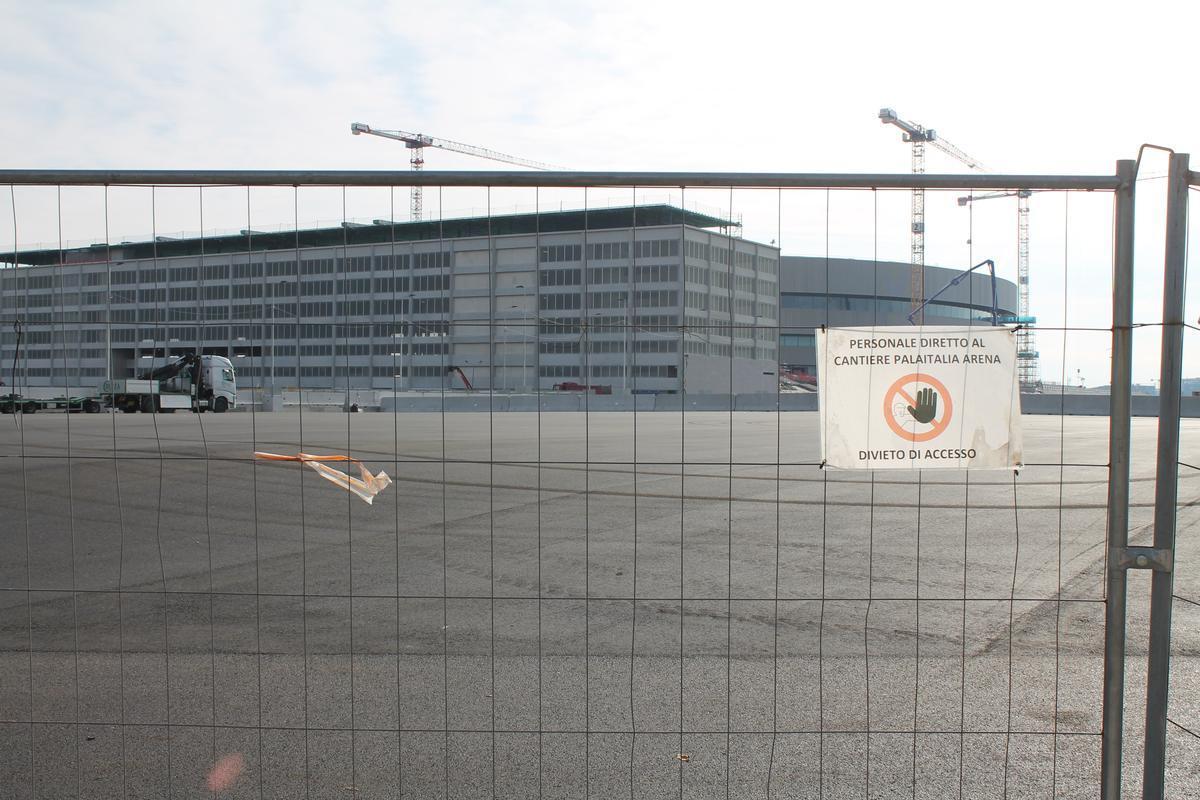

Milano, giugno 2025. Cantiere dell'arena Santa Giulia. Foto: N. Sclippa
Milano, giugno 2025. Cantiere dell'arena Santa Giulia. Foto: N. Sclippa

Milano, sei domande senza risposta sui veri costi delle Olimpiadi

A dieci anni dall'introduzione della legge sui Foia, Libera chiede trasparenza al comune meneghino sull'Arena Santa Giulia. Dall'8 al 13 giugno, flash mob, sit in e incontri con i cittadini in tutta Italia per monitorare grandi opere e spese pubbliche

Redazione lavialibera

Redazione lavialibera

9 giugno 2026

  • Condividi

Sono trascorsi quasi 300 giorni da quando, a settembre 2025, Libera Milano ha chiesto chiarimenti al comune del capoluogo lombardo su spese e processi decisionali che riguardavano gli extracosti dell’Arena Santa Giulia, il palazzetto costruito da zero per le Olimpiadi Milano-Cortina e ora sede di concerti. Domande rimaste per ora senza risposta, tanto da diventare uno dei focus nazionali della settimana di mobilitazione di “Occhi aperti sulla corruzione”. Un modo per riportare al centro del dibattito pubblico il monitoraggio civico e il contrasto a mafie e corruzione, a dieci anni dalla legge che ha introdotto in Italia la possibilità di chiedere dati pubblici anche in assenza di un obbligo formale di pubblicazione, il FOIA, (Freedom of Information Act).

Quanto sono costate le opere a Milano

A Milano, l’azione di monitoraggio è incentrata sull’Arena Santa Giulia (PalaItalia), cantiere simbolo di Milano-Cortina 2026 consegnato in extremis e con dotazioni provvisorie. “Allo stato attuale - scrive Libera - ciò che è di dominio pubblico è che i costi dell'opera privata sono quasi raddoppiati (da 180 a oltre 300 milioni), con 51 milioni di fondi pubblici usati per coprire le accelerazioni dell'ultimo minuto”. Il privato ha chiesto 134 milioni a fronte di una stima comunale di 53-67 milioni di euro.
Ed ecco perché la Corte dei conti ha aperto un’istruttoria per danno erariale. Rimangono nell’ombra soprattutto i processi decisionali in cui è stato deciso come spendere le risorse.

Lombardia, Olimpiadi di cemento

A inizio settembre 2025, Libera ha presentato una domanda di accesso civico al comune di Milano e alla regione Lombardia, per chiedere dati su variazioni, incrementi e rimodulazioni di costi rispetto a quelli previsti, con i provvedimenti comunali e la ripartizione delle coperture finanziarie utilizzate per far fronte a tali extracosti. Lombardia ha risposto il 7 ottobre, mentre Palazzo Marino ha temporeggiato.

Dopo quasi 300 giorni, mentre al Palaitalia sono iniziati i concerti, dei dati sulla spesa pubblica non si sa ancora nulla

L’amministrazione guidata da Giuseppe Sala ha sottolineato che la richiesta non poteva essere accolta perché gli iter erano ancora in corso e serviva "evitare un pregiudizio concreto alla tutela di uno dei seguenti interessi privati": la proprietà intellettuale, il diritto di autore e i segreti commerciali.

Dopo il ricorso, il responsabile della prevenzione della corruzione e della trasparenza Marco Ciacci ha dichiarato che il villaggio olimpico e l’Arena Santa Giulia "non essendo state inserite nel piano delle opere [...] non hanno beneficiato per ora di finanziamenti pubblici nell’ambito di quelli disposti per l’evento olimpico". Il responsabile ha concluso che nonostante l’accoglimento dell’istanza di riesame, la consegna dei documenti avverrà solo in un futuro imprecisato: sarà possibile sapere "al momento della conclusione dell’iter procedimentale in corso". Dopo quasi 300 giorni, mentre al Palaitalia sono iniziati i concerti, dei dati sulla spesa pubblica non si sa ancora nulla.

Intanto, sulle altre 98 opere in capo a Società infrastrutture Milano-Cortina non si hanno dati da 67 giorni, con un ritardo di 22 giorni

Non solo l'arena Santa Giulia

I dubbi sulla gestione delle Olimpiadi Milano-Cortina non si fermano al cantiere del Palaitalia, ma coinvolgono il Comune su varie questioni.

  • Il raddoppio dei costi: Quali sono le voci di spesa dettagliate che hanno determinato il passaggio del costo dell’Arena Santa Giulia da circa 180 milioni a oltre 300 milioni di euro, e quali soggetti hanno autorizzato tali incrementi?
  • I 51 milioni pubblici: Quali documenti tecnici, finanziari e amministrativi giustificano l’utilizzo dei 51 milioni di euro di fondi pubblici destinati alla copertura degli extra-costi dell’Arena Santa Giulia? Esistono altri eventualii costi?
  • Le richieste del privato: Per quali motivi il costruttore privato Eventim ha richiesto ulteriori fondi pubblici non previsti inizialmente e quali valutazioni hanno portato il Comune di Milano a stimare un fabbisogno reale inferiore rispetto alla richiesta avanzata?
  • L'opera viaria "usa e getta": Qual è il quadro economico completo dell’opera viaria temporanea collegata all’Arena Santa Giulia, inclusi costi di realizzazione, manutenzione e smantellamento previsti dopo i Giochi Olimpici?
  • Il buco della Fondazione: Qual è l’ammontare aggiornato dell’esposizione debitoria della Fondazione Milano-Cortina (di cui il Comune di Milano è socio fondatore insieme al Comune di Cortina d'Ampezzo, alla Regione Lombardia, alla Regione Veneto, al CONI e al CIP) e quali risorse del Comune di Milano risultano già stanziate o programmate per coprirne il debito?
  • I piani di contenimento: Quali misure di risanamento economico e contenimento dei costi sono state adottate dalla Fondazione Milano-Cortina per ridurre il rischio che ulteriori extracosti ricadano sui bilanci pubblici? E come incideranno sul bilancio del Comune?

Intanto, sulle altre 98 opere in capo a Società infrastrutture Milano-Cortina non si hanno dati da 67 giorni, con un ritardo di 22 giorni.

Le altre mobilitazioni italiane

Sono altre due i focus di monitoraggio in Italia, oltre a quello milanese. Nelle Marche, ad Ascoli Piceno, saranno presentate tre richieste FOIA per ottenere informazioni aggiornate sui cronoprogrammi e sugli stati di avanzamento dei lavori relativi all'edilizia scolastica nelle aree colpite dal sisma del 2016. In Campania, infine, sarà avanzata una richiesta di pubblicazione in formato open data al Consorzio di Bonifica del Bacino del Volturno, con l'obiettivo di monitorare gli interventi di rigenerazione ambientale e favorire una maggiore trasparenza nell'utilizzo delle risorse pubbliche. In tutta Italia saranno organizzate iniziative pubbliche dedicate al tema.

I tre focus del monitoraggio riguarderanno Lombardia, Marche e Campania

“Occorre rinnovare un patto forte e lungimirante tra istituzioni responsabili e cittadinanza attiva - conferma Francesca Rispoli, copresidente nazionale di Libera - Da un lato, le istituzioni devono consolidare i presìdi di prevenzione e dotarsi di strumenti efficaci di contrasto alla corruzione, anziché indebolirli. Dall'altro, è necessario rafforzare la capacità dei cittadini di far sentire la propria voce attraverso la segnalazione, il monitoraggio civico e l'impegno condiviso nella difesa dei beni comuni e dell'interesse pubblico".
